La línea Bastiani-Vilelas entra en su etapa final y reforzará el suministro eléctrico del Gran Resistencia
Desde este miércoles y hasta el sábado se realizarán los trabajos de vinculación de la nueva línea de 132 kV. No están previstos cortes programados, aunque podrían registrarse interrupciones ante eventuales fallas.

La obra de la línea de alta tensión Puerto Bastiani-Puerto Vilelas ingresará en su etapa final con los trabajos de vinculación de la nueva infraestructura, una intervención que permitirá fortalecer el sistema eléctrico del Gran Resistencia y de la zona este de la provincia.
Las tareas se desarrollarán desde el miércoles 29 de julio hasta el sábado 1 de agosto y forman parte de una obra impulsada por el Gobierno del Chaco, a través del Ministerio de Infraestructura, Obras y Servicios Públicos, con la participación de Secheep.

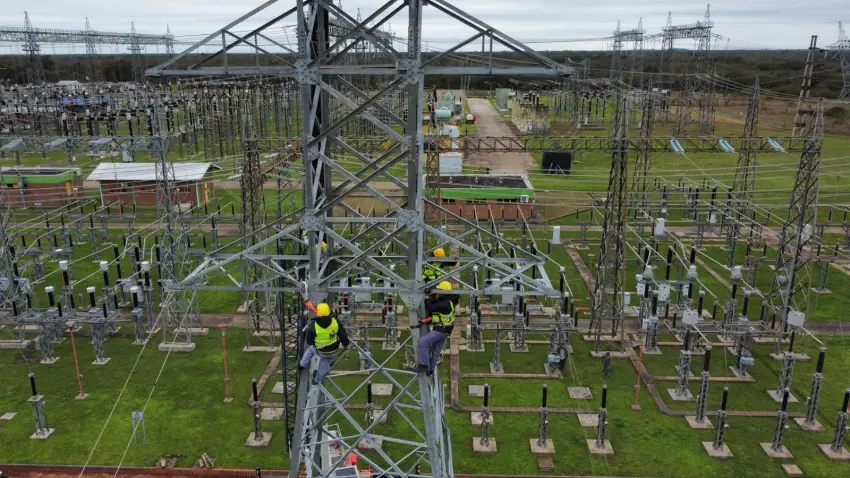

Para ejecutar la conexión definitiva será necesario sacar temporalmente de servicio dos de las actuales líneas aéreas de alta tensión de 132 kV, lo que permitirá realizar el cruce y la incorporación de la nueva línea al sistema.
Desde Secheep aclararon que no hay cortes programados de energía durante los cuatro días que demandarán los trabajos. Sin embargo, advirtieron que, si se produjera algún inconveniente extraordinario en las líneas que permanecerán operativas, podrían registrarse interrupciones parciales del suministro en algunos sectores.

UNA OBRE CLAVE PARA EL SISTEMA ELÉCTRICO
El proyecto incluyó la construcción de una Estación Transformadora 132/33/13,2 kV en Puerto Bastiani y una línea de alta tensión de doble terna de 132 kV que se extiende a lo largo de 41 kilómetros hasta la Estación Transformadora Puerto Vilelas, ubicada en el sur del área metropolitana.
El presidente de Secheep, José Bistoletti, destacó que se trata de una infraestructura estratégica para el sistema energético provincial, especialmente para el departamento San Fernando y la zona este del Chaco.
Según recordó, la obra permaneció paralizada durante varios años debido a la falta de permisos para continuarla, situación que fue destrabada mediante gestiones impulsadas por el gobernador Leandro Zdero y su equipo de trabajo.

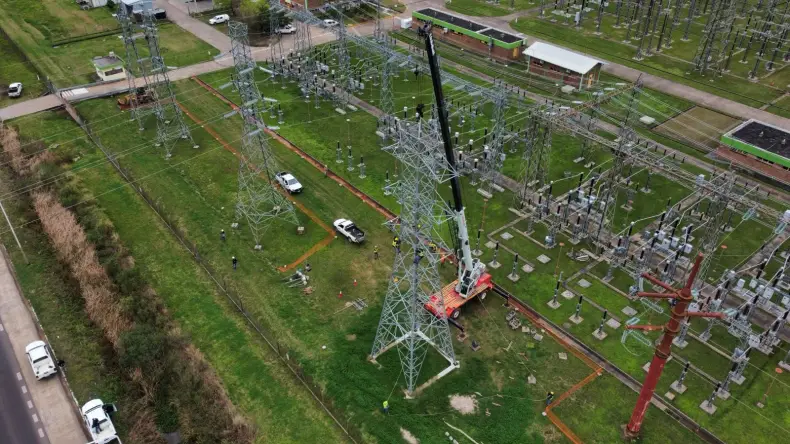

Días atrás, el mandatario provincial recorrió la obra junto al ministro de Infraestructura, Hugo Domínguez, oportunidad en la que supervisaron el montaje de la última torre metálica. Con esa etapa concluida, ahora resta concretar la vinculación definitiva de la línea al sistema eléctrico.
En total, el proyecto demandó el montaje de 125 torres metálicas a lo largo de 41 kilómetros de trazado, que atraviesan lagunas, humedales, rutas nacionales y provinciales, vías ferroviarias y zonas rurales.
Una vez finalizada, la nueva infraestructura permitirá incrementar la capacidad del sistema eléctrico, mejorar la calidad del servicio y acompañar el crecimiento de la demanda energética en el Gran Resistencia y localidades cercanas.
